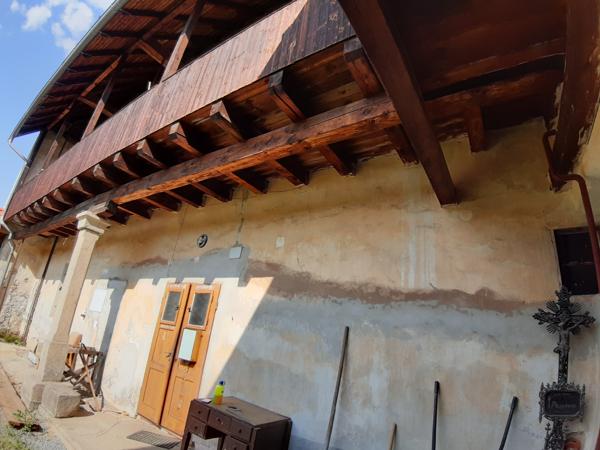

Poutní místo Římov v jižních Čechách vzniklo uprostřed třicetileté války v polovině 17. století. Jeho zakladatelem byl jezuita Jan Gurre, který na základě vidění Ježíše Krista a Panny Marie vybudoval kolem Římova 25 kaplí připomínajících Ježíšovo umučení v Jeruzalémě, loretánskou kapli, věrnou kopii původního domu Panny Marie v Nazaretě navštěvovanou v italském Loretu a kostel Ducha Svatého, který připomíná zrození Církve. Toto barokní poutní místo, které je také národní kulturní památkou ČR, bylo roku 2019 svěřeno do péče Kněžského bratrstva sv. Petra (FSSP). Více historie zde: https://www.rimov.org/poutni-misto-rimov/

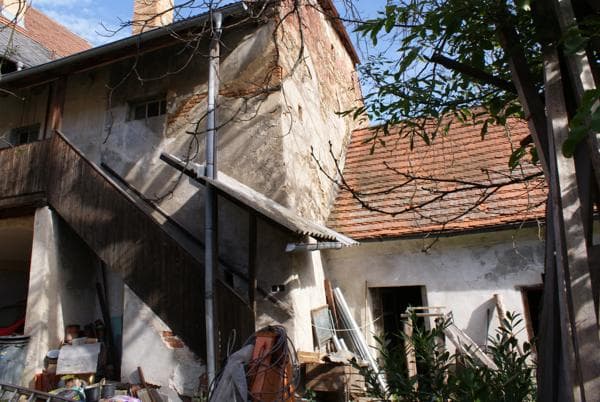

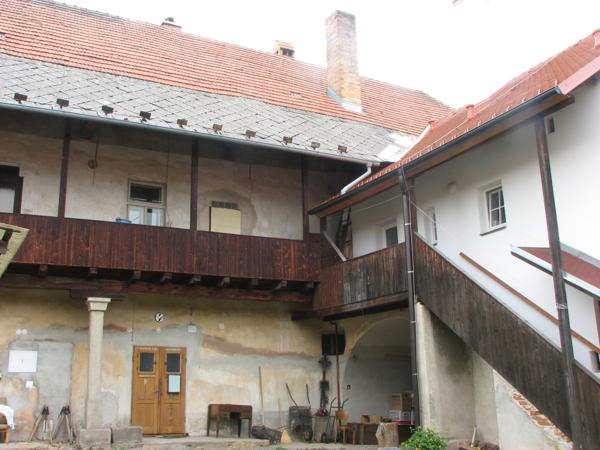

Dům pro ubytování poutníků v Římově postavili jezuité roku 1699. Po zrušení Tovaryšstva Ježíšova (jezuitů) v roce 1773 objekt sloužil nadále jako poutnický hostinec, od roku 1830 jako sídlo fary, školy i jako nájemní dům, který postupně chátral. Roku 2020 nemovitost zakoupilo Kněžské bratrstvo sv. Petra (FSSP) a zahájilo obnovu, aby dům mohl být navrácen svému původnímu účelu – obydlí komunity kněží i zázemí pro farníky a poutníky (prostor pro setkávání a pro ubytování při duchovních akcích).
Úplnou historii naleznete zde: https://www.rimov.org/dum-pro-poutniky-a-fara/

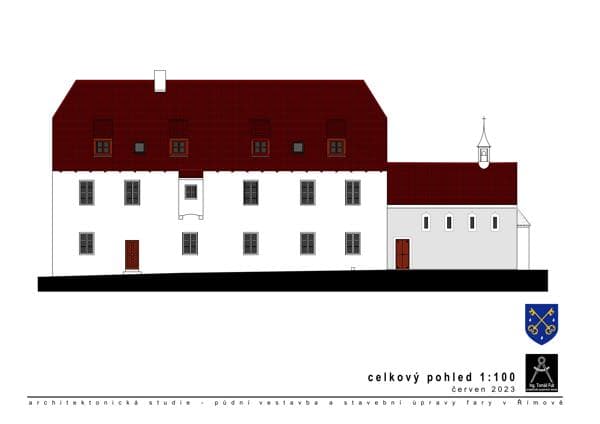

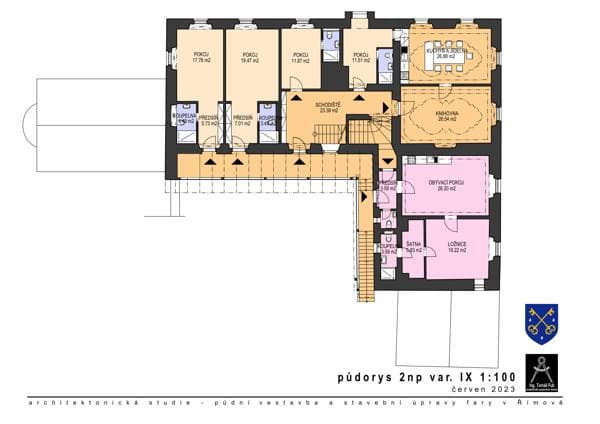

Cílem je vrátit domu původní účel (fara a poutní dům), aby nadále mohl sloužit jako centrum farnosti a poutního místa, které je od roku 2019 trvale svěřeno do správy Kněžského bratrstva sv. Petra (FSSP). V přízemí bude vybudován sál pro setkávání (až 50 osob) včetně zázemí, v patře a v půdní vestavbě ubytování pro kněze a poutníky. Dispozice umožňuje pořádání hromadných akcí i individuální duchovní pobyty. V poslední fázi rekonstrukce lze faru rozšířit o přístavbu kaple sv. Jana Nepomuckého, která by navazovala na plánovaný sál v přízemí.
Plán rekonstrukce je rozdělen do následujících etap:
1. Rekonstrukce stávajícího domu v celkové ceně asi 35 000 000 Kč (včetně DPH)

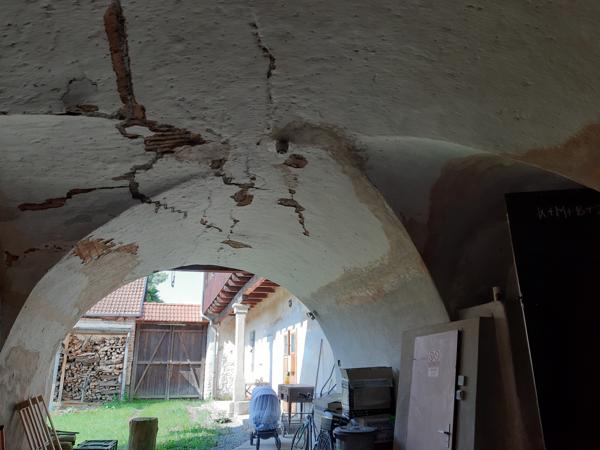

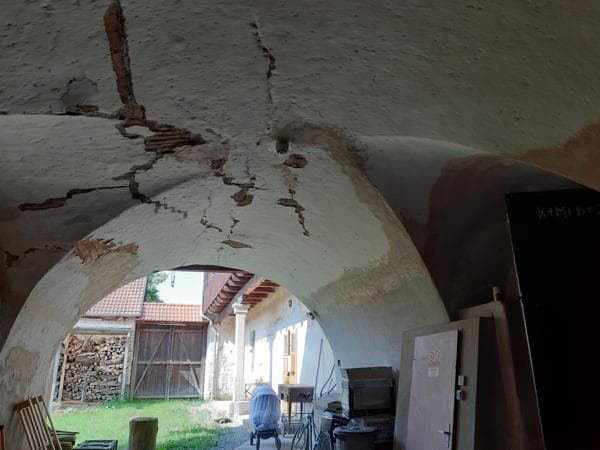

a) Zajištění statiky (2 500 000 Kč).
b) Oprava zchátralých krovů včetně střešní krytiny s přípravou pro půdní vestavbu (7 500 000 Kč).
c) Zbytek prací – především vybudování sálu, kanceláře, kuchyně a hygienické zařízení v přízemí, bytů pro kněze s pokoji pro hosty v patře a 8 pokojů pro hosty v podkroví včetně vytápění, elektrických rozvodů a kanalizace (25 000 000 Kč). – Tuto část projektu lze v případě potřeby rozložit do dílčích etap.
Celkový rozpočet 35 000 000 Kč odhadnutý na základě dokumentace pro provádění stavby plánujeme uhradit ve výši odhadem 12 000 000 Kč ze státních dotací, 7 000 000 Kč z vlastních zdrojů přičemž zbylých asi 16 000 000 Kč chybí k celkové realizaci první etapy.
2. Přístavba kaple včetně vnitřního vybavení v celkovém rozpočtu asi 7 000 000 Kč (včetně DPH)
Případná realizace kaple bude záviset na darech štědrých dárců.
Ministerstvo kultury České republiky prohlásilo faru kulturní památkou. Tímto rozhodnutím se dosavadní plány musely znovu předělávat. Prohlášení nemovitosti kulturní památkou na jednu stranu zkomplikovalo jednání, na druhou stranu dává naděje na získání dotací z veřejných prostředků. V rámci prohlášení fary kulturní památkou byl v září 2023 Ing. Hanou Hanzlíkovou a P. PhDr. Jakubem Zentnerem dokončen stavebněhistorický průzkum fary, který podrobně zpracovává dějiny domu a jeho stavebně historický vývoj.

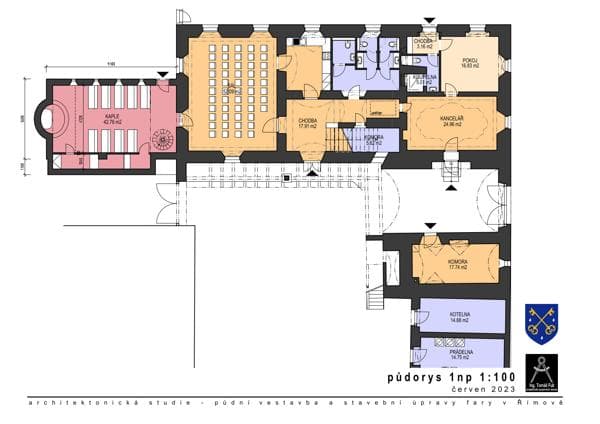

28. 6. 2024 Podání žádosti o stavební povolení – Dokumentace pro stavební povolení (DSP) je dokončena a o vigilii svátku patrona FSSP sv. Petra podáváme prostřednictvím našeho projektanta Ing. Tomáše Fuita Magistrátu města České Budějovice žádost o tzv. společné povolení (územní a stavební řízení). Pro našeho projektanta to mimo jiné znamenalo sehnat dvanáct vyjádřeních různých orgánů (sítě, ochrana přírody, památková péče atd.).
22. 2. 2025 Stavební povolení nabývá právní moci – Na svátek Stolce sv. Petra 22. února, který se v rámci FSSP slaví jako svátek 1. třídy, dává stavební úřad poslední razítko: Stavební povolení nabývá právní moci. Náhoda nebo hříčka Boží prozřetelnosti? Všechny námitky jsou vypořádány a můžeme začít stavět. Dostáváme onen toužebně očekávaný štítek „Stavba povolena.“ Ještě ale bude třeba dokončit dokumentaci pro provádění stavby a rozpočet, abychom mohli podat žádost o dotaci.
11.12.2025 Podáváme žádost o dotaci na snížení energetické náročnosti fary (zateplení střechy a podlah, výměna oken, nový zdroj tepla - tepelné čerpadlo). Zpracování žádosti včetně nutného energetického posudku nás stálo 143 000 Kč. Vyhodnocení žádosti se předpokládá v první polovině roku 2026. V lednu 2026 také žádáme o dotaci z havarijního fondu MK.
16.12.2025 Začali jsme vybírat prostředky na spoluúčast při první nutné fázi opravy: etapa 1.a - Zajištění statiky střešní konstrukce (náklady 2,5 mil. Kč), aby mohla proběhnout její oprava včetně výměny dožilé krytiny a zateplení nadkrokevní izolací (náklady 7,5 mil. Kč)
